马来西亚的吉达州是古代马来王国的发祥地,马来西亚的“鱼米之乡”,临近“海上生命线”马六甲海峡。
中国能建天津电建来到这里谱写了马来西亚吉达50 MW光伏项目的建设传奇,全部采用华为智能光伏。
9月8日上午,马来西亚国家电视一台、二台对该项目进行了长达2分钟的报道。该电站的工艺、属地化管理、环保、社会及经济效益等方面均得到了当地各界的高度认可。
◆◆项目介绍◆◆
西马半岛吉达州华玲县瓜拉基蒂镇距离首都吉隆坡最长公路为515公里,规划占地263英亩即106万平方米,是马来西亚第一批大型太阳能发电场之一。

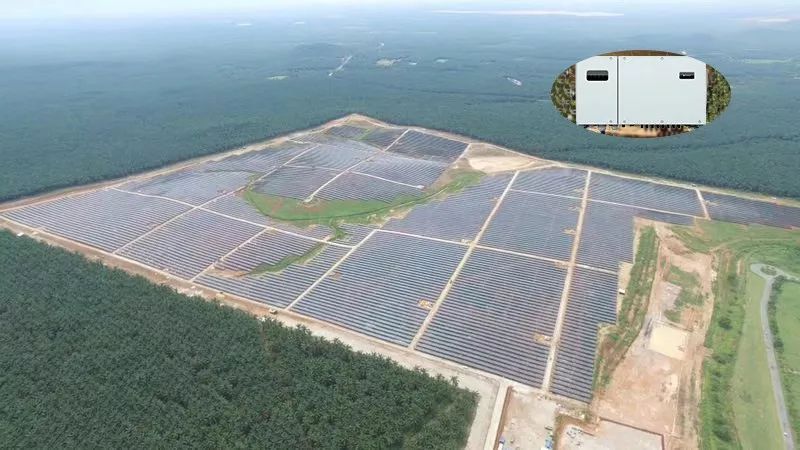

装机容量为50 MWac地面光伏电站,2018年3月27日开工,2019年2月25日正式投入商业运营,全部采用华为智能光伏解决方案和SUN2000-42KTL组串式逆变器。
倒送电成功 项目人员合影
◆◆建设意义◆◆
该项目投运后,预计平均每年生产78,400兆瓦的电力,足以在未来25年内为平均30,000个家庭供电,并将抵消每年约54,000吨的碳排放量。
该项目周边30米的缓冲地带可以开发出40英亩水果种植园区,计划用于种植菠萝。预计一个收获期为14个月,当地居民总收入预计可达684,000令吉,相当于1,166,000元人民币。
这意味着当地居民有了可持续性的可观收入,而且拥有了近106个直接就业机会。该项目投运以来,为马来西亚提供了清洁能源,助力吉达州的工农业活动,并为社区带来了巨大的经济效益。
◆◆工程建设◆◆
■ ■■■■
No.1环保为先

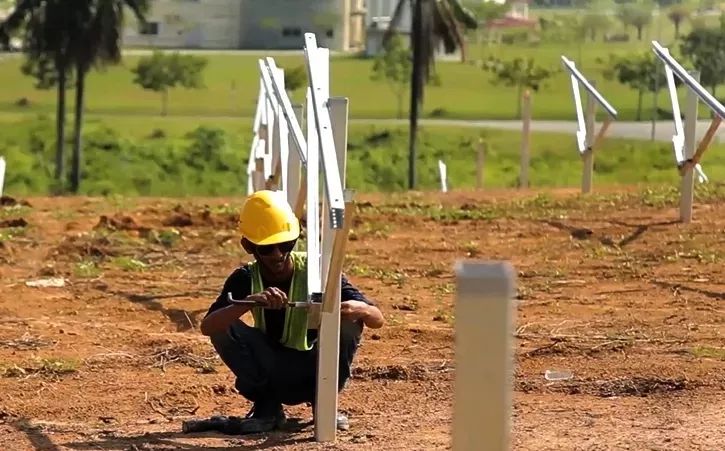

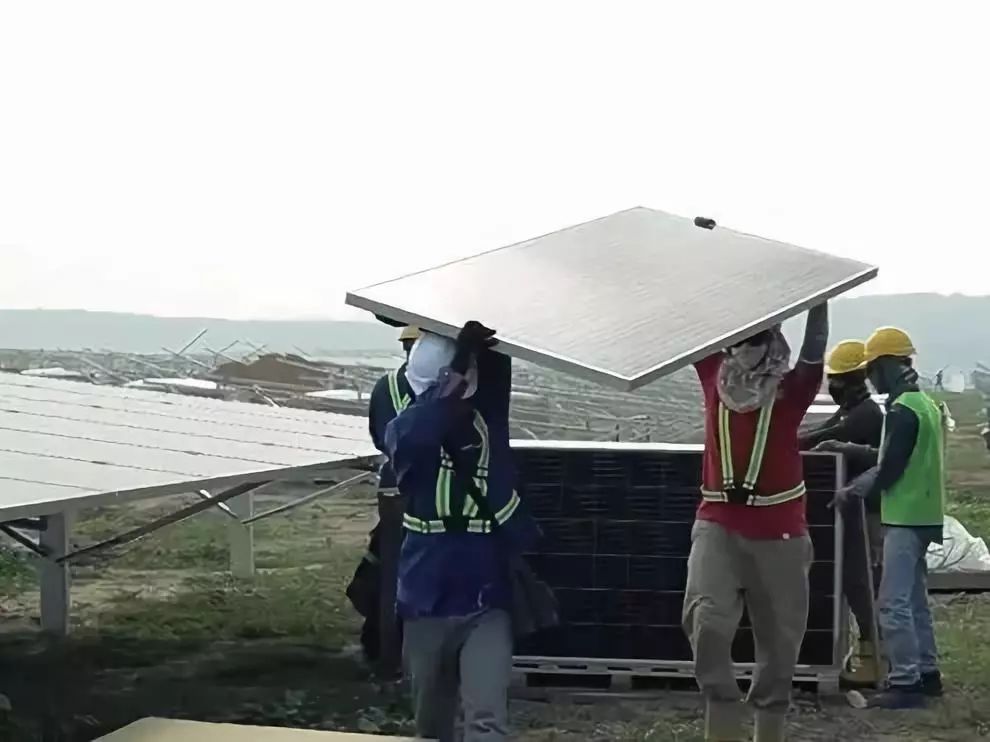

项目施工对周围居民零干扰,当地政府对环保真管理。打桩噪音、雨水排水含泥量、进出厂的道路污染等指标满足环保要求。

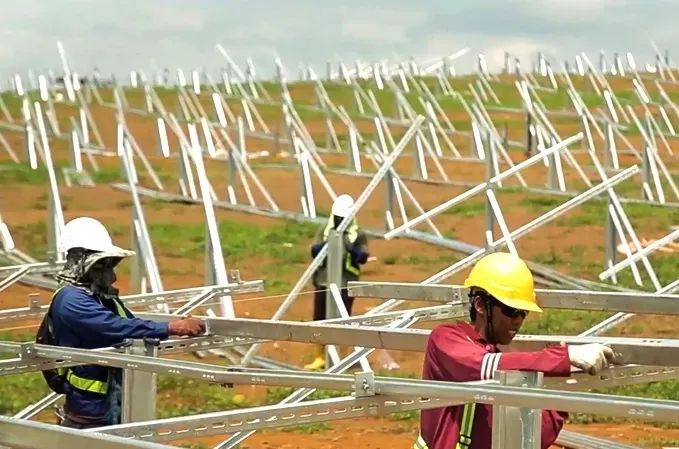

项目光伏区 北侧为水果种植园区
No.2安全为上

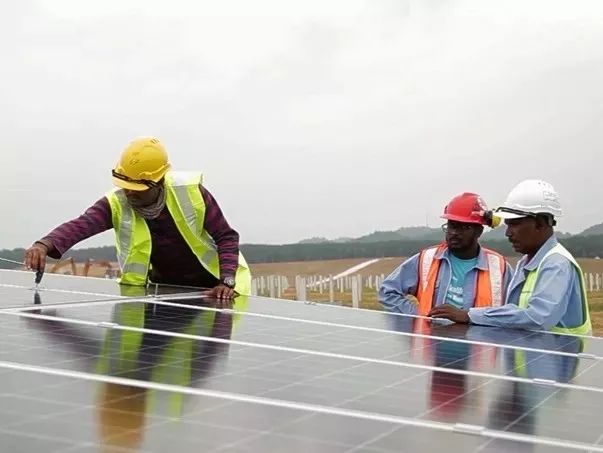

热带雨林区会常有动物进入,项目人员加强电子监控,既保证动物、植物、生态的安全,也确保施工安全,更避开“夜行人”的造访。历经11个月,该项目创造了马来西亚250,000工时安全无事故的记录。

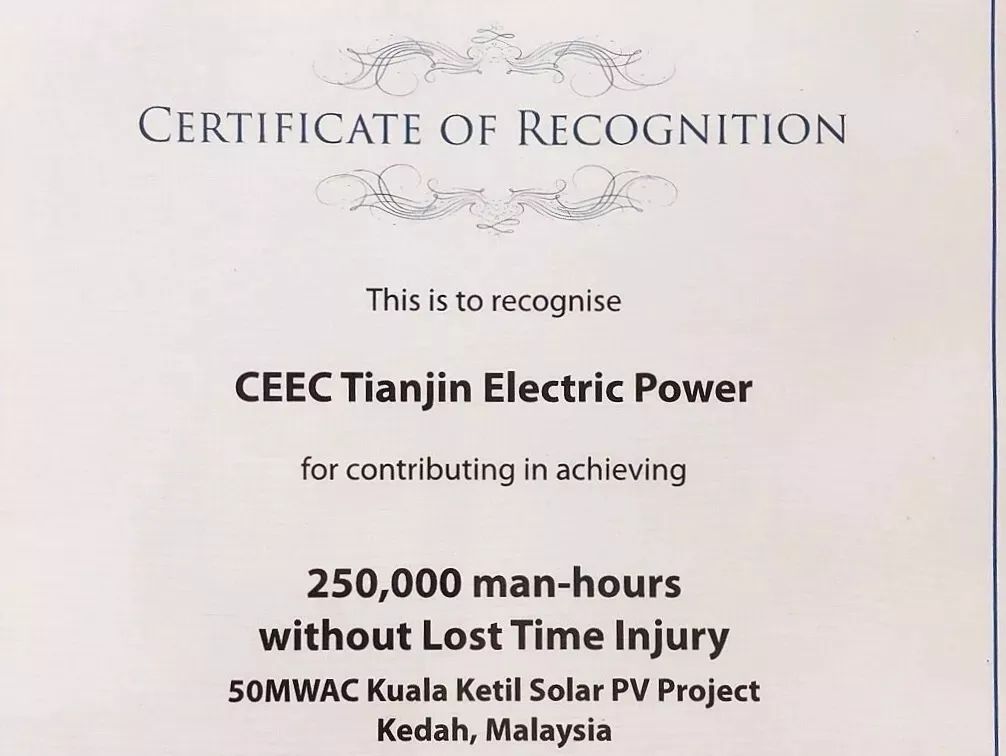

该项目获250,000工时安全无事故记录
No.3质量为本
对开工准备、工序安排、工艺标准、验收标准等制定了系列管理规定,光伏区设置25个单元132KV升压站技术规范,执行马来TNB标准,项目试运和性能试验顺利过关。
2月11日上午,项目部成功获得CCC验收证书;下午13点39分,顺利通过“发电功率50MWac峰值测试”。这标志着该工程质量和系统性能均达到了EPC合同约定,具备了商业运行的移交条件,为EPC合同按期移交奠定了坚实基础。

CCC验收证书,又称“3C证书”,是马来西亚地方议会下辖的建筑管理部门给地方建筑工程颁发的“投用许可”
该项目是马来西亚首批大型地面光伏电站中唯一一个实测完成50 MWac峰值测试并在合同工期内实现COD的大型地面光伏项目。
中国能建天津电建和华为高度关注项目的履约,倾注公司优质资源严谨实干、精益求精,成功的在合同工期内实现该项目的商业运行,各项指标优良。
我们深信凭借本光伏电站项目的圆满交付,天津电建和华为将在更广的领域和更深的程度进行合作,做出更多的贡献。
转载自 中国能建天津电建
-END-
点击“阅读原文”,了解更多华为智能光伏资讯!
